エクセルでプロジェクト管理を成功させる!ガントチャートの作り方とWBS・テンプレート活用法

新規事業やアプリ開発のプロジェクト管理をエクセルで行う方法を解説。ガントチャートの作り方やWBS(作業分解構成図)を活用した進捗の可視化から、すぐ使える無料のエクセルテンプレートの選び方まで、失敗しないための秘訣を紹介します。

エクセルでプロジェクト管理を成功させる!ガントチャートの作り方とWBS・テンプレート活用法
#プロジェクト管理#エクセル#ガントチャート#WBS#新規事業#アプリ開発#業務効率化

新規事業やアプリ開発を立ち上げる際、プロジェクトの進捗管理は成功の鍵を握ります。複雑なタスクやスケジュールを可視化し、チーム全体で共有することは、プロジェクトを円滑に進める上で不可欠です。高価な専用ツールを導入せずとも、多くの人が使い慣れたエクセルを活用することで、効率的なプロジェクト管理を実現できます。

この記事では、プロジェクト管理にエクセルを効果的に使うための5つの具体的なポイントを解説します。ガントチャートやWBSを用いた進捗の可視化から、テンプレートの活用、そして運用ルールを徹底する方法まで、あなたのプロジェクトを成功に導く実践的なノウハウが得られます。

エクセルでプロジェクト管理を始めるメリットと注意点

新規事業やアプリ開発を立ち上げる際、タスクやスケジュールの可視化は欠かせません。その第一歩として、プロジェクト管理にエクセルを活用することは非常に有効な手段です。専用ツールを導入しなくても、多くのメンバーが使い慣れている表計算ソフトであれば、教育コストをかけずにすぐに運用を開始できます。

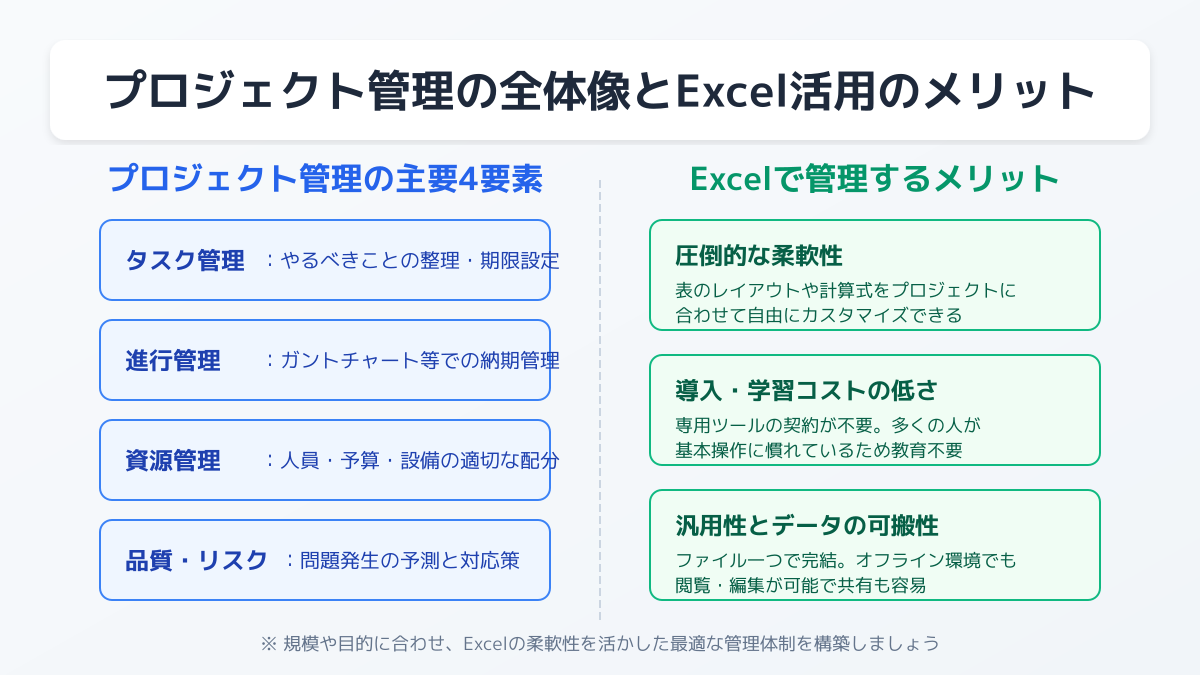

エクセル導入のメリットと注意点

導入すべきかどうかの判断ポイントは、プロジェクトの規模とフェーズにあります。数名から十数名程度の小規模なチームや、要件が固まりきっていない初期フェーズであれば、柔軟にフォーマットを変更できるエクセルが適しています。

また、プロジェクトを円滑に進めるためには、スケジュールの管理だけでなく、事業全体を見据えた資金計画も同時に進行させる必要があります。開発費用の確保については、新規事業の資金調達方法を徹底比較!融資を成功させる3つのポイントと審査通過のコツ も参考に、早期から計画を立てておくと安心です。

エクセルを使ったプロジェクト管理は手軽である反面、運用ルールが形骸化しやすいという課題もあります。入力フォーマットを統一し、誰が見ても直感的に進捗がわかる状態を維持することが、事業を軌道に乗せるための重要なポイントです。

プロジェクト管理向けガントチャートの作り方と自動化

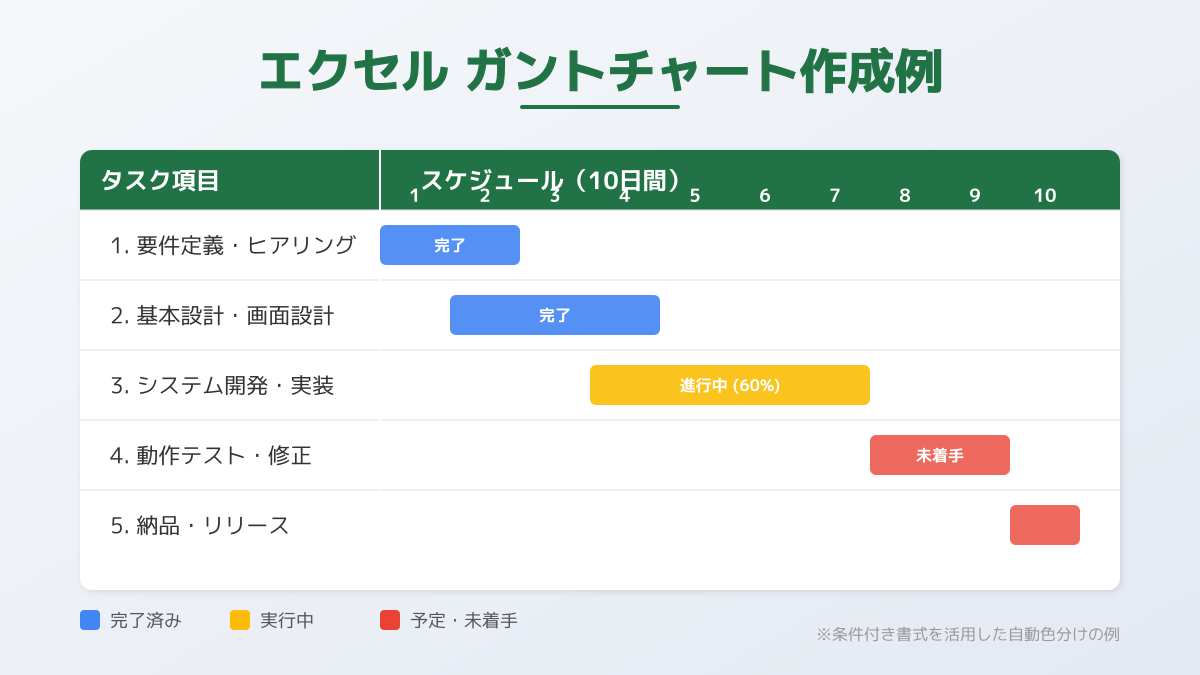

ガントチャートによる進捗管理

新規事業の立ち上げやアプリ開発において、スケジュールを視覚的に把握することは不可欠です。開発プロジェクトでは、要件定義からMVPの開発、そしてテストまで、多くのタスクが複雑に絡み合います。これらのタスクを抜け漏れなく管理するために、プロジェクト管理向けガントチャートの作成が推奨されます。

エクセルでガントチャートを作成する際の重要なポイントは、更新の手間を最小限に抑える仕組みを作ることです。単にセルを手作業で塗りつぶすのではなく、条件付き書式や関数を活用します。たとえば、以下のような表構成で開始日と終了日を入力し、カレンダー部分のセルに条件付き書式を設定すれば、自動的にチャートが描画されるように構築できます。

タスク名担当者開始日終了日進捗率4/14/24/34/4
要件定義佐藤4/14/2100%
UIデザイン鈴木4/34/450%

さらに、休業日を考慮して終了日を自動計算する「WORKDAY関数」を組み合わせることで、仕様変更やスケジュールの遅延が発生した際も、日付を変更するだけでプロジェクト全体のスケジュールを即座に再計算できます。

また、起業初期のプロジェクト管理では、開発の進捗と資金繰りを連動させることが不可欠です。「MVPの完成」や「β版のリリース」といった重要なマイルストーンをガントチャート上に明記し、それに合わせて補助金の申請や融資の実行タイミングを計画します。資金調達のスケジュールを組み込むことで、開発資金がショートするリスクを未然に防ぐことができます。具体的な資金調達の進め方については、個人事業主向け資金調達の完全ガイド|新規事業の融資・補助金と審査通過3つのコツ を参考にしてください。

プロジェクト管理におけるWBSの活用とタスク細分化

新規事業やアプリ開発を成功に導くためには、タスクの徹底的な細分化と可視化が重要です。ここで役立つのが、WBS(Work Breakdown Structure:作業分解構成図)の考え方です。

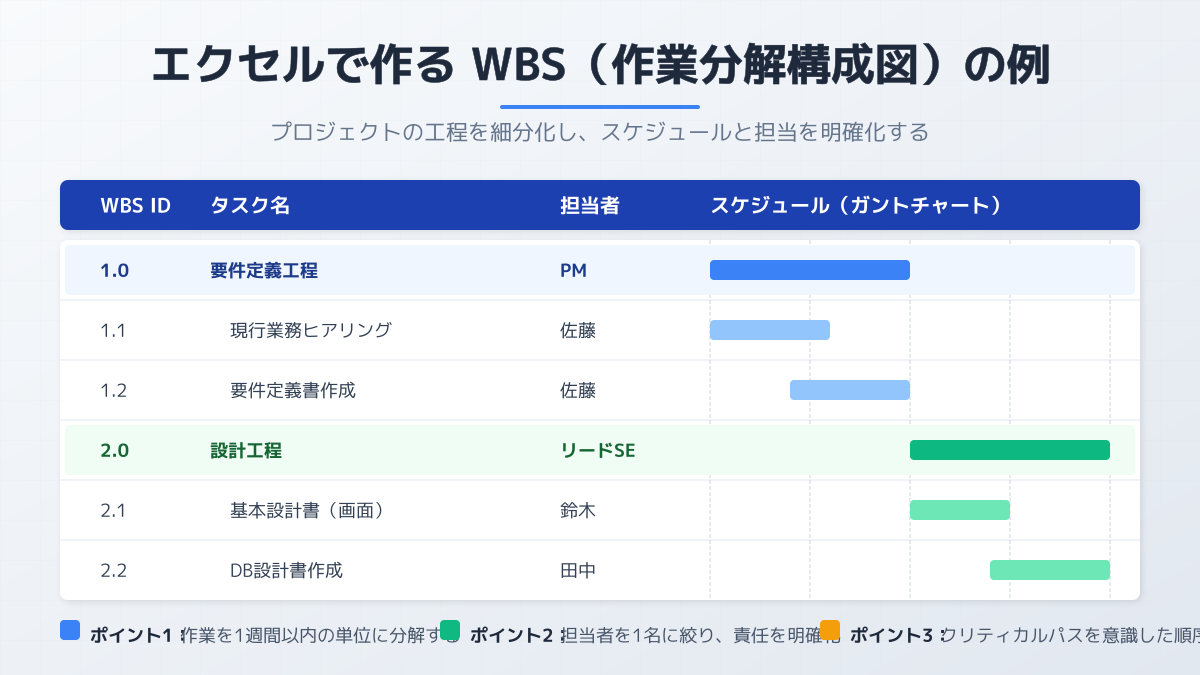

WBSによるタスク細分化

プロジェクト全体の目標を達成するために必要な作業を、細かなタスクへと階層状に分解していきます。要件定義からシステム開発、テスト、リリースに至るまでの全工程を洗い出すことで、作業の抜け漏れを確実に防ぎます。ガントチャートを作成する前段階として、まずはプロジェクト管理の基本となるWBSをエクセル上にリストアップして整理することが不可欠です。

以下の表は、アプリ開発におけるWBSのサンプルです。このように大項目から中項目、小項目へと分解し、担当者と工数を割り当てます。

大項目(フェーズ)中項目(機能・タスク群)小項目(具体タスク)担当者予定工数
要件定義画面定義ワイヤーフレーム作成佐藤2日
要件定義画面定義UIデザイン作成鈴木3日
開発フロントエンドログイン画面実装高橋2日
開発バックエンド認証API実装伊藤2日

タスクが明確になっていない状態でスケジュールを引いても、後から予期せぬ作業が発生し、計画が破綻する原因になります。

エクセルでWBSを作成する際の判断ポイントは、どの粒度までタスクを分解するかです。一般的に、1つのタスクにかかる作業時間が8時間から40時間(1日〜1週間)程度に収まるレベルまで細分化するのが適切です。これにより、進捗の遅れを早期に検知しやすくなります。

プロジェクト管理用エクセルテンプレートの選び方と活用法

テンプレートの活用

ゼロから表やガントチャートを作成すると多大な工数がかかるため、用途に合った既存のプロジェクト管理向けエクセルテンプレートをベースに構築することをおすすめします。Microsoft公式のテンプレートギャラリーなどでは、無料でダウンロードできる優れたフォーマットが多数用意されています。

テンプレートを導入する際の判断ポイントは、チーム全員が必要な情報を過不足なく入力できる構成になっているかという点です。例えば、以下のような視点でプロジェクトの特性に合ったものを選びます。

  • タスク管理特化型: 担当者や期限、ステータス(未着手・進行中・完了)をシンプルに一覧化できるもの。複雑な前倒し・遅延がない初期フェーズに最適です。
  • ガントチャート一体型: WBSのタスク一覧と横並びのスケジュール表がセットになったもの。開発の全体像を把握し、タスク同士の依存関係を管理したい場合に適しています。
  • アジャイル対応型: スプリントごとのバーンダウンチャートやカンバン方式の考え方を取り入れたもの。短期間で検証を繰り返すプロジェクトに向いています。

タスクの担当者、期限、進捗状況といった必須項目が網羅されているかを確認し、自社のプロジェクトには不要な項目を削除してシンプルに保つことが、現場への定着を促す鍵となります。

また、実際の現場で運用する際の注意点として、入力ルールの統一が挙げられます。「進捗率は10%刻みで入力する」「完了したタスクは行の色を変える」といった明確な基準を設けないと、人によって入力の粒度がばらつき、正確な状況把握が困難になります。

失敗を防ぐ運用ルールの徹底とツール移行の判断

エクセルを用いたプロジェクト管理を成功させるためには、フォーマットの作り込みだけでなく、現場での運用ルールを明確に確立することが不可欠です。エクセルは手軽に始められる反面、複数人で同時に編集するとファイルの競合や先祖返り(古いデータで上書きしてしまうこと)が起きやすいという弱点があります。

運用を定着させるためには、以下のルールを徹底してください。

  • 編集権限の集約と更新タイミングの固定: スケジュールの更新はプロジェクトマネージャーに限定するか、「毎日終業前」など進捗を入力するタイミングをルール化します。
  • クラウドでの共有とバージョン管理: Microsoft 365の共同編集機能やクラウドストレージを活用し、常に単一のファイルを参照する環境を整えます。ファイル名に日付とバージョンを明記し、最新版がどれか一目でわかるようにします。
  • 入力負荷の軽減: プルダウンリストを活用して入力の手間を省くなど、誰もが直感的に操作できるシンプルな設計を心がけます。

さらに、プロジェクトの規模が拡大し、タスクや関係者の数が増えると、エクセルでの管理自体が非効率になる場合があります。データ量が増えてファイルの動作が極端に重くなったときや、スマートフォンなどからリアルタイムでの進捗共有が難しくなったときが、専用のクラウド型管理ツールへの移行を検討するタイミングです。現在の管理手法が現場の負担になっていないかを定期的に見直し、必要に応じて柔軟に環境をアップデートしていくことが重要です。

まとめ

エクセルは、新規事業やアプリ開発におけるプロジェクト管理において、手軽かつ強力なツールとなり得ます。本記事で解説した5つのポイントを押さえることで、専用ツールに頼らずとも、効率的で透明性の高いプロジェクト運営が可能です。

特に、ガントチャートやWBSを活用したタスクの細分化と可視化、そしてチーム全体での運用ルールの徹底が成功の鍵を握ります。また、適切なプロジェクト管理向けのエクセルテンプレートを選び、必要に応じてカスタマイズすることで、導入工数を大幅に削減できます。エクセルの限界を見極め、必要に応じてツールの移行も視野に入れることで、常に最適な管理体制を維持できるでしょう。これらの実践的なアプローチを通じて、あなたのプロジェクトを確実に成功へと導いてください。

アイデアを、最短で形にする

事業構想の段階から伴走し、コア機能を絞り込んだMVPをスピード重視でリリース。市場投入後はデータをもとに改善ループを回し、PMFまで一気に駆け抜けます。

ねこ太郎

ねこ太郎

独立系ベンチャーキャピタルでの投資業務を経て現在は研究機関で起業家の成功要因を分析する専門家です。キャピタリスト時代に数多くのアプリやウェブサービスの立ち上げを支援してきた豊富な経験を持っています。その現場での知見と最新の研究データを掛け合わせゼロからのビジネス立ち上げを成功に導くための実践的なノウハウを発信しています。

関連記事

モックアップとは?プロトタイプとの違いとFigmaでの作り方3ステップ

モックアップとは?プロトタイプとの違いとFigmaでの作り方3ステップ

アプリ開発やWebサービスの立ち上げにおいて、関係者間で完成イメージの認識ズレを防ぐための「モックアップ」。プロトタイプとの違いや、Figmaを活用した作り方、スマホ向けデザインの注意点までを具体的に解説します。

【2026年版】API仕様書とは?書き方の例と開発の手戻りを防ぐ6つのポイント

【2026年版】API仕様書とは?書き方の例と開発の手戻りを防ぐ6つのポイント

API開発においてプロジェクトが失敗しない最大の秘訣は、エンジニア間で認識のズレが生じない正確なAPI仕様書を作成することです。本記事では、API仕様書とは何かという基本から、サンプルデータや必須項目を網羅した書き方の例、Swagger等のツールを活用した運用ルールまで、開発を成功に導く6つのポイントを解説します。

UIデザイン参考サイトおすすめ5選|プロが教える失敗しない6つの選び方

UIデザイン参考サイトおすすめ5選|プロが教える失敗しない6つの選び方

自社の目的に合ったUIデザイン参考サイトやアイデア帳を見つけるための6つのポイントを解説。WebサイトやWebアプリ向けの具体的なおすすめサイト5選や、実装の実現可能性まで多角的に分析し、アプリ開発を成功に導く手順をお伝えします。

UIデザインとは?UXとの違いと新規事業を成功に導く7原則

UIデザインとは?UXとの違いと新規事業を成功に導く7原則

アプリやWebサービスの使い勝手を左右するUIデザイン。非デザイナーの起業家向けに、UIデザインの基本的な意味とUXとの決定的な違いをわかりやすく解説。ユーザーに選ばれる良いデザインを作るための基本原則を紹介します。

【2026年版】UIデザインツール比較と失敗しない選び方8つのポイント

【2026年版】UIデザインツール比較と失敗しない選び方8つのポイント

UIデザインツール選定で失敗する最大の理由は、機能の多さだけで選んでしまうことです。本記事では、FigmaやUizardなど無料・AIツールの比較をはじめ、非デザイナーの起業家がチームで使いこなし、新規事業の開発を加速させるための選び方8つのポイントを具体的に解説します。

フロントエンドとバックエンドのつなぎ方|API連携の例と開発で失敗しない7つのポイント

フロントエンドとバックエンドのつなぎ方|API連携の例と開発で失敗しない7つのポイント

「ユーザーの操作をどうやってサーバーに伝えるの?」という疑問を持つ起業家へ。フロントエンドとバックエンドのつなぎ方であるAPI連携の仕組みや、データのやり取りを行う具体的な方法をわかりやすく解説します。
