MVP開発の進め方5ステップ|新規事業を最速で検証する実践手順【2026年版】
MVP開発の進め方を5ステップで実践的に解説します。機能の絞り込み方・開発方法の選択・検証KPIの設計・ピボット判断まで、2026年のAI活用も踏まえた新規事業の最速検証ノウハウを網羅しています。

MVP開発の進め方を知りたい方へ向けて、この記事では「課題の定義」から「ピボット判断」まで5つのステップで体系的に解説します。2026年はAIやノーコードツールの進化でMVP開発のスピードが「数日〜1週間」へと大幅に短縮されており、手順と開発方法の選択が成否を左右します。
この記事でわかること:
- MVP開発を失敗させないための5ステップの全手順
- コア機能の絞り込み基準と開発方法の選び方(AI・ノーコード・スクラッチ)
- 検証後のピボット判断に使えるKPI設計の考え方
MVPの定義や日本語での意味については MVPの意味・定義とリリース7つのコツ で詳しく解説しています。本記事は 「どう開発を進めるか」の実践手順 に集中します。

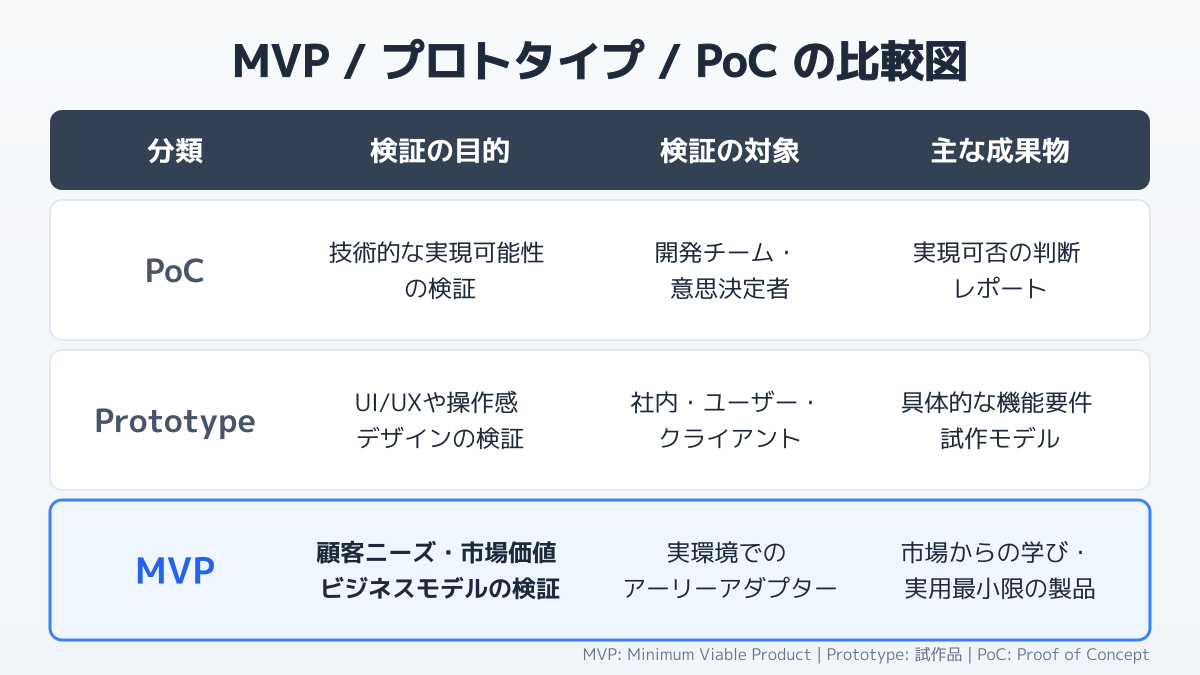

MVP開発とは何か(3分で理解する基本)
MVP(Minimum Viable Product)は、顧客に価値を届けられる最小限の機能だけを実装した製品 です。目的は「作ること」ではなく「最小の投資でビジネス仮説を検証すること」にあります。
完璧な製品を時間とコストをかけて作り込む前に、まず市場の反応を確かめる。これがMVP開発の本質です。開発期間は従来の1〜3ヶ月から、2026年現在はAIツールの活用により数日〜2週間が現実的な水準になっています。

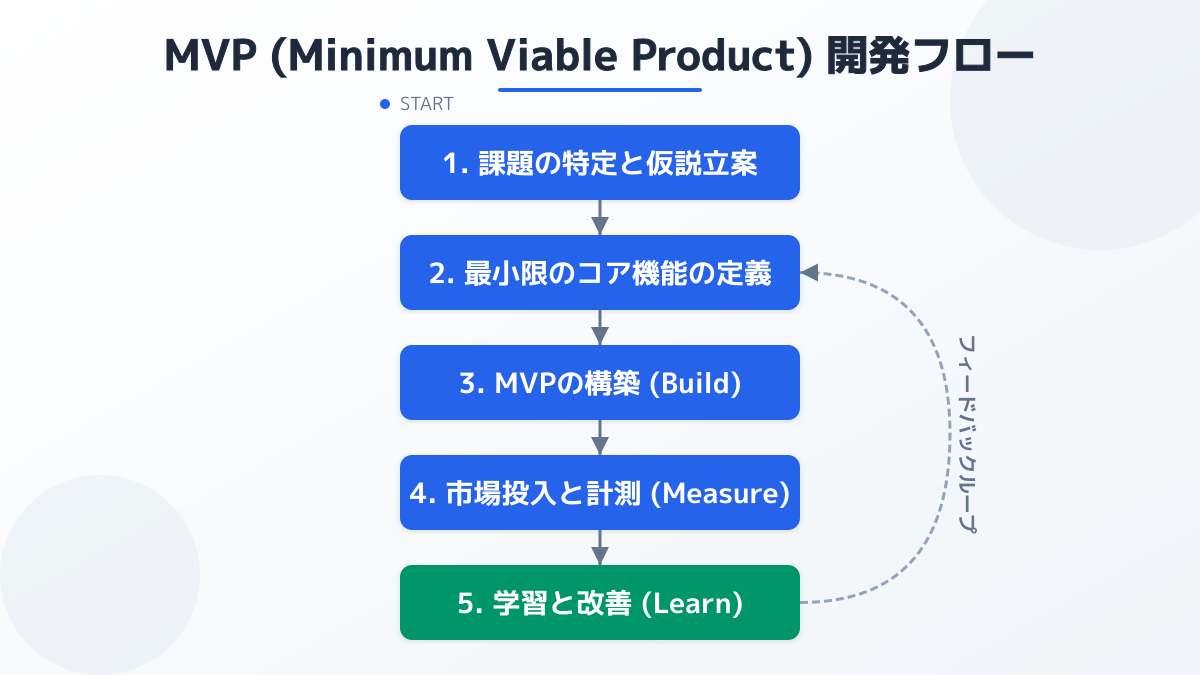

MVP開発の進め方5ステップ
ステップ1:解決すべき課題と対象ユーザーを定義する
MVP開発の最初の一手は、 「誰の、どんな課題を、どう解決するか」という仮説を1文で言い切れるまで明確にすること です。
ここで曖昧なまま進むと、後のすべてのステップがずれます。以下の問いに答えながら仮説を固めてください。
- ターゲットは誰か(職種・業種・状況を具体化する)
- そのユーザーが今最も困っていることは何か
- 既存の解決策の何が不足しているか
- 自社のアプローチはどう違うか
初期ユーザーは アーリーアダプター(課題解決を急いでいる人) に絞ります。機能が不完全でも「この課題さえ解決してくれれば使う」と思える人を対象にすることで、不完全なMVPでも有意義なフィードバックを得られます。
ステップ2:コア機能を1つに絞り込む
仮説が固まったら、 検証に本当に必要な機能だけを選びます 。「あったら便利」な機能はすべて捨てます。
機能の取捨選択で有効な問いは「 この機能がなければ、ターゲットの課題を解決できないか? 」です。答えが「No」なら削除が原則です。
| 機能の分類 | MVP段階での扱い |
|---|---|
| 課題解決に直結するコア機能 | 実装する |
| あると便利な付加機能 | 後回し |
| 決済・会員登録など基盤機能 | 検証に必要な場合のみ |
| UI/UXの洗練 | 後フェーズ |
スコープの定義には MVPキャンバスの書き方とリーンスタートアップの検証手法 も活用できます。仮説と検証項目を1枚で整理できます。
ステップ3:開発方法を選択する(AI・ノーコード・スクラッチ)
機能スコープが固まったら、開発方法を選びます。2026年の選択肢は大きく3つです。
AI活用(バイブコーディング) Claude CodeやCursorなどのAIコーディングツールを使えば、エンジニア経験が浅くても数日〜1週間でMVPを構築できます。特に「複雑なロジックはないが動くWebアプリが欲しい」ケースに向いています。費用は人件費のみで最も安価です。
ノーコードツール プログラミング不要で2〜4週間での構築が可能です。代表的なツールの比較は以下のとおりです。
| ツール | 最適な用途 | 費用感 | 開発難易度 |
|---|---|---|---|
| Bubble | 複雑なWebアプリ・SaaS | 月額$29〜 | 中〜高 |
| FlutterFlow | iOS/Androidアプリ | 月額$39〜 | 中 |
| Glide | 社内ツール・シンプルなアプリ | 月額$49〜 | 低 |
| STUDIO | LP・コーポレートサイト | 月額$0〜 | 低 |
ノーコードツールの詳細な比較は ノーコードとは?仕組みと代表ツールの選び方 で解説しています。
スクラッチ開発 独自性の高い機能や大規模なデータ処理が必要な場合に選択します。費用は300万〜1,000万円程度が目安で、開発会社への外注が一般的です。MVP段階では最初からスクラッチを選ぶ理由はほとんどありません。
ステップ4:リリースとフィードバック収集
最小限のプロダクトができたら、すぐにターゲットユーザーに届けます。 「完成してから公開」ではなく「公開して完成させる」が正しい順序 です。
フィードバック収集のポイントは2つあります。
定量データの収集(行動ログ) :ユーザーが何をしたかをデータで追います。「機能の利用頻度」「離脱ポイント」「コア機能の完了率」など、事前に設定したKPIを計測します。
定性データの収集(ヒアリング) :5〜10人のユーザーに直接話を聞きます。「一番困っていること」「改善してほしい点」「お金を払う理由/払わない理由」を深掘りします。
ステップ5:データに基づいてピボット or 継続を決断する
フィードバックを収集したら、事前に設定したKPIと照合して判断します。
継続(イテレーション) :KPIを達成、またはユーザーが積極的に使い続けている場合は機能を追加・改善しながら成長させます。
ピボット :KPIを大きく下回る場合は方向転換を検討します。「機能を追加すれば解決する」という希望的観測は禁物です。ターゲット層・課題定義・提供価値のどれかが間違っている可能性を直視します。
MVP開発で検証すべきKPIの設計
リリース前にKPIを決めておくことで、感情的な判断を排除できます。代表的な指標は以下のとおりです。
| 検証したい仮説 | 指標(KPI) | 判断の目安 |
|---|---|---|
| 顧客が課題を感じているか | LPの事前登録率 | 5%以上を目安に設定 |
| 主要機能が使われているか | コア機能の利用率 | 週次アクティブユーザーの50%以上 |
| 価値を感じているか | 有料転換率 / リピート率 | 業界ベンチマークと比較 |
| 口コミが起きているか | NPS / 紹介率 | NPS 30以上が目安 |
KPIは1〜3個に絞ります。多すぎると優先順位が曖昧になります。
MVP開発で失敗する5つのパターンと対策
1. 機能を絞り込めず「ミニ完成品」になる
「最低限これは必要」と言い続けて機能が増殖するパターンです。機能の追加は必ず「この機能なしでは仮説を検証できないか?」という問いでフィルタリングしてください。
2. ターゲットを「全員」にしてしまう
ターゲットを広げると検証の精度が落ちます。最初は「この課題を今すぐ解決したい人10名」に絞る方が有益なフィードバックを得られます。
3. KPIを設定せずにリリースする
「ユーザーの反応を見てから決める」では判断基準がなく、都合よい解釈につながります。リリース前に「このKPIを達成できなければピボット」という基準を明文化してください。
4. ユーザーからのネガティブ意見を無視する
「機能を追加すれば使ってもらえる」という思い込みは最も多い失敗要因です。耳の痛い意見こそ最も価値のあるデータです。
5. 非機能要件(セキュリティ)を完全に無視する
機能に集中するあまり、個人情報を扱うサービスでセキュリティ要件をゼロにするのは危険です。最低限の認証・データ保護は最初から組み込んでください。
よくある質問(FAQ)
MVP開発の費用相場はいくらですか?
開発方法によって大きく異なります。AI活用(バイブコーディング)は人件費のみで数十万円〜、ノーコードは50〜150万円程度、スクラッチ開発は300〜1,000万円が目安です。2026年はAI活用により、以前より大幅にコストを抑えられます。
MVP開発の期間の目安は?
AI活用で数日〜1週間、ノーコードで2〜4週間、スクラッチで1〜3ヶ月が目安です。MVP段階では「最短で市場に出す」ことが最優先のため、期間が長くなるほど本来の目的から外れます。
MVP開発とアジャイル開発の違いは何ですか?
MVP開発は「何を作るか(スコープ)」の概念で、アジャイル開発は「どう作るか(開発プロセス)」の概念です。MVP開発はアジャイル手法で進めることが多く、両者は補完関係にあります。
ノーコードでMVPを作るデメリットはありますか?
複雑なロジックの実装に限界があること、ツール側の仕様変更に影響を受けること、将来的なスクラッチ移行コストがかかることがデメリットです。ただし「まず検証する」という目的には十分対応できます。
MVPのあとはどうすればいいですか?
KPIを達成できた場合は機能を拡充し、製品として育てていきます。KPIを達成できなかった場合はターゲット・課題・提供価値の仮説を見直してピボットします。PMFの達成ロードマップについては スタートアップのPMF達成ロードマップ も参照してください。
まとめ
MVP開発の進め方を5ステップで整理しました。
- 課題とターゲットの定義 — 「誰の何を解決するか」を1文で言い切る
- コア機能の絞り込み — 「なければ検証できない機能」だけを残す
- 開発方法の選択 — AI・ノーコード・スクラッチを目的と予算で選ぶ
- リリースとフィードバック収集 — 定量(ログ)+定性(ヒアリング)の両輪
- ピボット or 継続の判断 — 事前設定のKPIで感情を排除して決める
2026年はAIツールの進化により、MVP開発のスピードと費用効率は大幅に改善されています。「完璧な製品を時間をかけて作る」より「最速で仮説を検証して学ぶ」サイクルを早く回すことが、新規事業を成功に導く最短ルートです。


ねこ太郎
独立系ベンチャーキャピタルでの投資業務を経て現在は研究機関で起業家の成功要因を分析する専門家です。キャピタリスト時代に数多くのアプリやウェブサービスの立ち上げを支援してきた豊富な経験を持っています。その現場での知見と最新の研究データを掛け合わせゼロからのビジネス立ち上げを成功に導くための実践的なノウハウを発信しています。
関連記事

ChatGPT・GeminiのAPI連携で新規事業を立ち上げる6つの手順|無料のAI活用法
API経由でChatGPTやGeminiを連携し、新規事業へAI機能を実装する具体的な手順を解説します。無料枠を活用したプロトタイプ検証から、両者の比較、トークン最適化によるコスト管理、プロンプト例を用いたハルシネーション対策まで網羅した実践ノウハウです。

ROI(投資利益率)とは?意味・計算式からビジネスでの目安まで完全ガイド
ROI(投資利益率)とは、事業に投じた資金に対する利益を示す客観的な指標です。「利益 ÷ 投資額 × 100」の計算式で算出でき、数値が100%を超えれば黒字と判断します。本記事では、新規事業におけるROIの正しい意味から、実際の算出例、IT・SaaS事業で目安とすべき具体的な数値までをわかりやすく解説します。

CTOとは?スタートアップで成功する6つの役割とCEO・CIOとの違い
IT系スタートアップに欠かせない役職「CTO(最高技術責任者)」。CTOとは何かという基礎知識から、開発現場を牽引する具体的な6つの役割、CEOやCIOとの決定的な違いについて、起業家が知っておくべきポイントを解説します。

ドメイン名とは?新規事業で失敗しない決め方と種類の選び方7つのポイント
新規事業のドメイン名の選び方を初心者向けに解説。ドメインの種類(.comや.jp等)の違いや、失敗しない決め方、個人にもおすすめの取得サービスまで、Webサービス立ち上げに必須の知識をまとめました。

【2026年最新】スタートアップビザとは?全国展開後の要件・21自治体一覧・経営管理ビザとの違い
2025年1月の全国展開と2025年10月16日の経営管理ビザ要件変更を踏まえ、スタートアップビザの最新要件・認定21自治体+1法人・経営管理ビザとの違い・申請手順・共同創業者の呼び方を実務目線で解説します。

【2026年版】A/Bテストツール比較5選!成果を出す選び方とやり方
A/Bテストツールの選び方で失敗しない最大のポイントは、自社の運用体制とトラフィック規模に合った機能を過不足なく選定することです。本記事では、2026年最新のA/Bテストツールを徹底比較し、6つの選定基準や成果を出すA/Bテストのやり方を初心者向けにわかりやすく解説します。
